BUDGETS
Prévisions : Lier les prévisions d'un poste budgétaire au planning saisi dans le module EVE (art 706)
Il est possible dans le pavé "prévisions" d'un poste budgétaire de faire référence à des événements datés saisis dans le planning.
Pour cela,

1. Avoir saisi un planning dans le module EVE de son projet.
2. Ouvrir le poste budgétaire dont on veut ventiler le budget dans le temps.

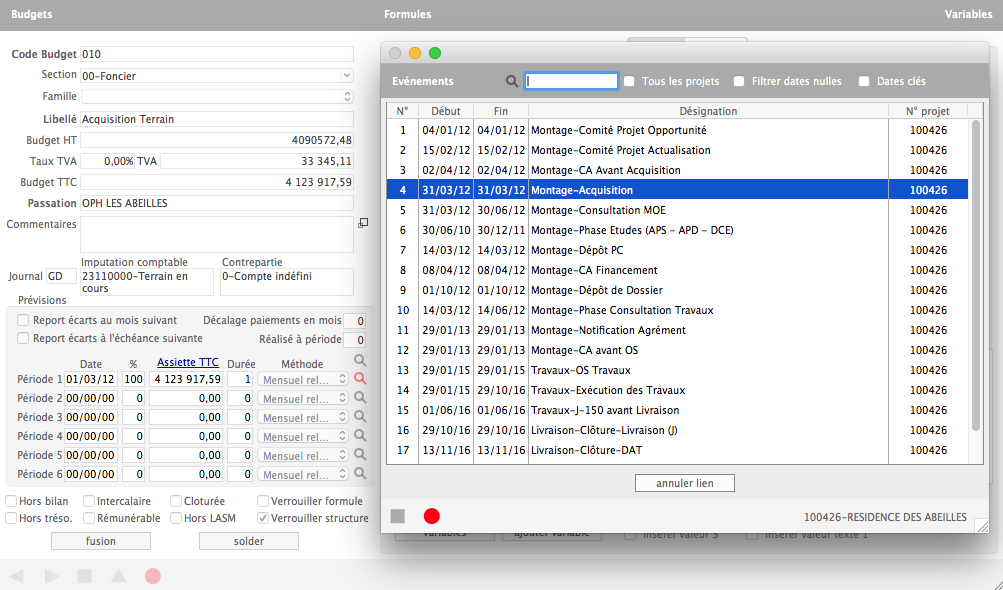

3. Et pour chaque période relative à un évènement de dépenses ou de recettes, cliquez sur le bouton loupe, situé à droite du menu déroulant des méthodes.


4. Gesprojet vous propose de sélectioner la tâche à laquelle vous souhaitez associer votre période de prévisions budgétaires.

Attention : Ne soyez pas surpris si Gesprojet ne récupère pas le jour de la date saisie dans le module planning car les prévisions de Gesprojet dans le module budgétaire sont faites mois par mois. Gesprojet prend donc l'"hypothèse" la plus pessimiste en faisant partir vos prévisions du premier du mois.

5. Gesprojet synchronisera alors l'évolution de votre planning avec celle du poste budgétaire. Cela n'est vrai que dans un sens.
    a. Modifier les dates d'un évènement du planning modifiera les périodes d'un poste budgétaire.
    b. En revanche, modifier les dates d'une période de prévisions budgétaires ne modifiera pas les dates saisies au niveau du planning.
6. Valider votre saisie. Si vous avez fait ça sur tous les postes budgétaires, il ne vous restera plus qu'à pointer le planning pour mettre à jour vos prévisions.
